Secteur tour des Remparts

Les travaux d'infrastructures démarrent le 31 juillet 2017 sur le tour des Remparts (entre la porte Saint-Roch et la porte Saint-Michel).

Les travaux de déviation et rénovation des réseaux lancés en octobre 2016 sont bien avancés sur tout le long du tracé du tram, voire par endroit avec même de l’avance.

Pour rappel, ces travaux consistent à déplacer et à rénover les réseaux souterrains, en dehors de l’emprise du tramway, pour permettre le creusement des ouvrages souterrains, réaliser la plateforme du tramway sur la chaussée, permettre la plantation de nouveaux arbres et l'implantation des mâts d'éclairage. Il est nécessaire au préalable de libérer le sous-sol de tous les réseaux qui s'y trouvent (eau potable, assainissement, gaz, électricité, téléphone, fible optique...) et de les repositionner en dehors des futures zones de travaux.

Fin mai, 95% de ces travaux ont donc été réalisés sur les 5.2 km du parcours du tramway. Ils se poursuivront, comme prévu, jusqu’à l’été. Ce sont 20 kms de réseaux neufs réalisés.

Le 29 mai 2017, la deuxième phase du chantier a débuté alors même que sur certains tronçons, les travaux de déviation ne seront pas totalement achevés. Cet enchaînement des étapes de construction du tramway qui a été mis en place par la SPL Tecelys, permettra de limiter au maximum les gênes occasionnées par les travaux auprès des riverains, usagers et commerçants.

Ces travaux, dits d’infrastructures, consistent donc à reconstituer les voieries et trottoirs. Là aussi, la volonté est bien de réduire au maximum les impacts sur les circulations piétonne et automobile. L’idée étant de restituer au plus tôt aux piétons et automobilistes, les chaussées et trottoirs dans leur forme définitive, pour qu’ils soient utilisés pendant les travaux.



LES TRAVAUX ENTRE LA PORTE SAINT-ROCH ET LA PORTE SAINT-CHARLES



A compter du 31 juillet 2017, les travaux d'infrastructures vont démarrer sur le tour des remparts entre le boulevard Saint-Roch et le boulevard Saint-Michel.
Ces travaux entraîneront nécessairement des gênes enparticulier en matière de circulationautomobile. Pour cela il est important de bien suivre les déviations de circulation mise en place en amont.

CE QUI CHANGE

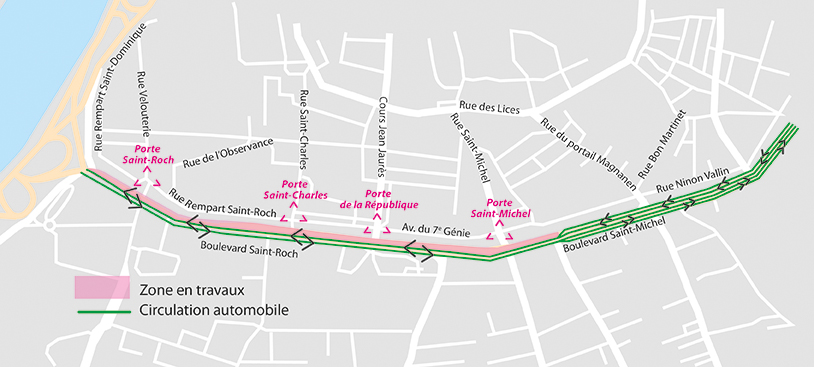

La circulation automobile sur le tour des remparts Sud, entre la porte Saint-Roch et la porte Saint-Michel, va être réduite à 2 fois 1 voie.



LES PROCHAINES ETAPES

31 JUILLET 2017 : Démarrage des travaux d'infrastructures sur le tour des Remparts (entre la porte Saint-Roch et la porte Saint-Michel).

OCTOBRE 2018 : Arrivée de la première rame de tramway.

JANVIER 2019 : Démarrage des essais.

JUIN 2019 : Mise en service du tramway.



POUR TOUTES QUESTIONS

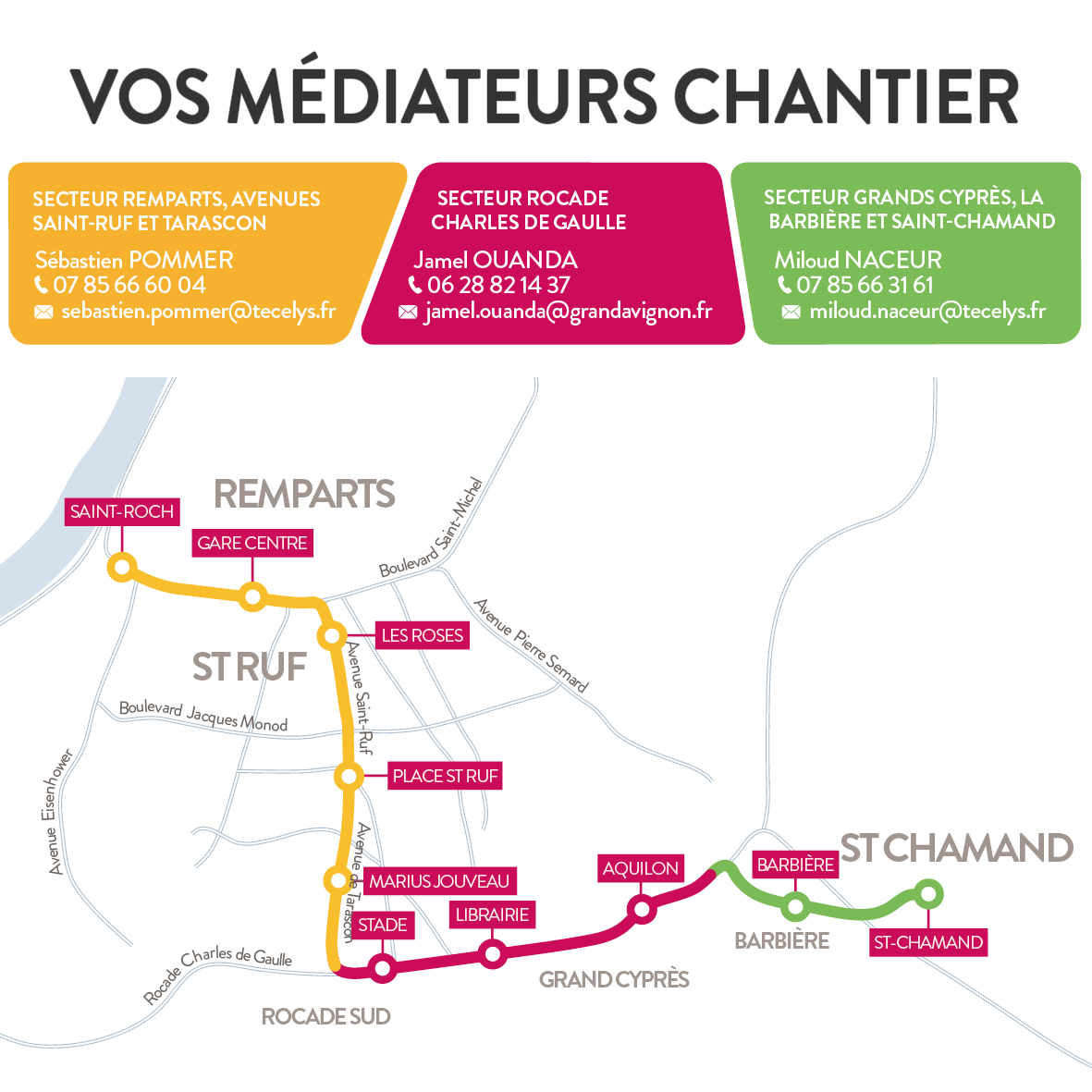

Sébastien POMMER
Médiateur Chantier secteur tour des Remparts/Saint-Ruf/Tarascon
07 85 66 60 04
sebastien.pommer@tecelys.fr
